Ordre des travaux de rénovation d'une maison : les 8 étapes sans rien casser deux fois

Par , ancien conducteur de travaux, fondateur du site
Publié le · 9 min de lecture

L'ordre des travaux de rénovation d'une maison ne varie pas : structure et enveloppe, réseaux, isolation et ventilation, chauffage, cloisons et chapes, revêtements. Pour une maison de 100 m², comptez 3 à 6 mois, dont plusieurs semaines de séchage incompressibles. Chaque inversion se paie : une fenêtre changée après le doublage, c'est 300 à 600 € de reprise ; une prise ajoutée derrière un placo fini, 150 à 300 €. Les séchages, eux, ne se négocient pas : une chape anhydrite de 5 cm immobilise les sols 6 semaines.

L’essentiel

Assistant IA
Les lecteurs demandent aussi

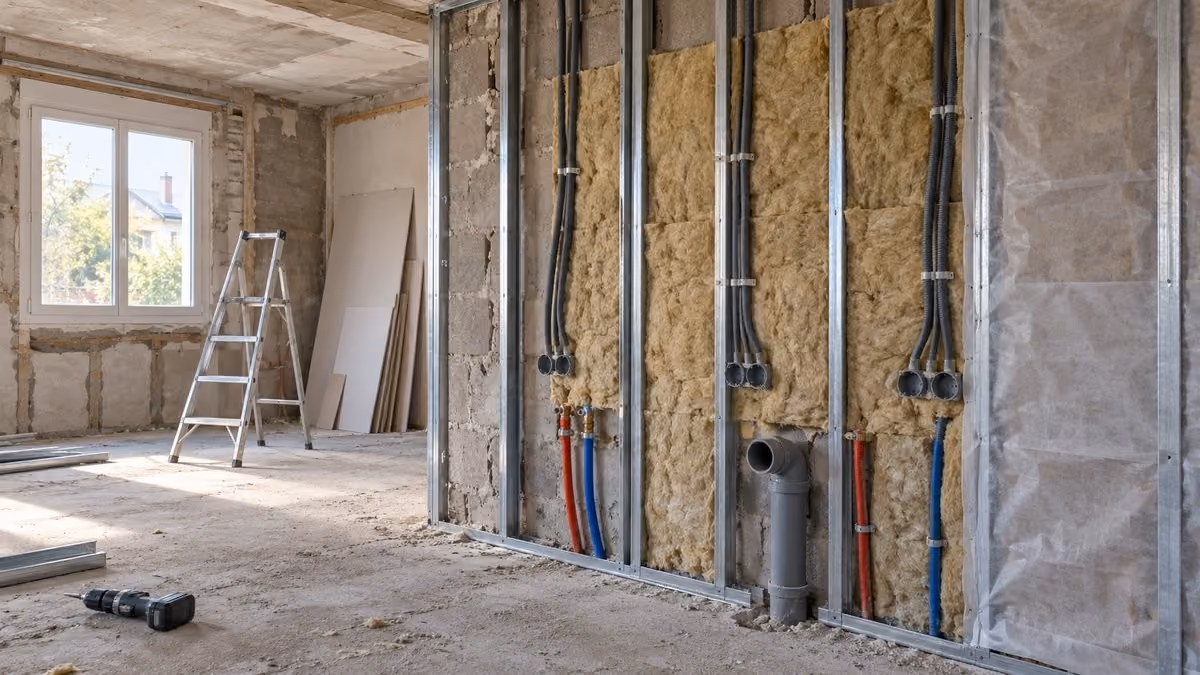

Mur de maison en rénovation avec gaines électriques, tubes PER et ossature avant doublage
Gaines et tubes passent devant l'isolant, dans le vide technique de 48 à 70 mm : la membrane d'étanchéité à l'air reste intacte.
Sommaire
  1. Les 8 étapes de l'ordre des travaux de rénovation d'une maison, en un tableau
  2. 1. Diagnostics, autorisations et aides : rien ne se signe avant
  3. 2. Démolition et curage : voir l'existant avant de commander
  4. 3. Gros œuvre, toiture, fenêtres : mettre la maison hors d'eau et hors d'air
  5. 4. Électricité et plomberie : avant ou après l'isolation ?
  6. 5. Isolation et ventilation : un seul et même lot
  7. 6. Chauffage : dimensionné après l'isolation
  8. 7. Cloisons, plafonds, chapes : le temps des séchages
  9. 8. Finitions : l'ordre exact de la peinture, du carrelage et du parquet
  10. Planning : réserver les artisans et tenir 26 semaines

Les 8 étapes de l'ordre des travaux de rénovation d'une maison, en un tableau

Durées pour une maison de 100 m² en rénovation complète. La colonne « attente » est celle qui fait glisser les plannings.

ÉtapeCorps de métierDuréeAttente avant la suiteSi on l'inverse
1. Diagnostics, autorisations, aidesDiagnostiqueur, auditeur, Mon Accompagnateur Rénov', architecte1 à 4 moisAccord Anah, DP 1 mois, PC 2 moisAide MaPrimeRénov' perdue en totalité
2. Démolition, curageMaçon, désamianteur1 à 2 semainesPlan de retrait amiante : +4 à 6 semainesDevis signés sur un existant inconnu
3. Gros œuvre, toiture, fenêtresMaçon, charpentier-couvreur, menuisier3 à 8 semainesFabrication menuiseries : 6 à 10 semaines300 à 600 € par fenêtre reprise
4. Réseaux (1re passe)Électricien, plombier2 à 4 semainesContrôle avant fermeture150 à 300 € par point ajouté
5. Isolation + ventilationIsolateur RGE, plaquiste, ventiliste2 à 5 semainesAucuneCondensation, moisissures, VMC en apparent
6. ChauffageChauffagiste RGE1 à 2 semainesMise en chauffe du plancher chauffant2 000 à 4 000 € de PAC en trop
7. Cloisons, plafonds, chapesPlaquiste, chapiste3 à 5 semainesChape 4 à 6 semaines, plâtre 4 à 6 semainesParquet qui gondole, carrelage qui sonne creux
8. FinitionsPeintre, carreleur, solier, cuisiniste, électricien4 à 8 semainesColle 24 h, joints 24 à 48 hPeinture refaite : 25 à 40 €/m²

Ce qui mouille (maçonnerie, chape, plâtre) passe avant ce qui craint l'humidité (parquet, peinture de finition), et ce qui se cache dans les murs passe avant ce qui les ferme.

1. Diagnostics, autorisations et aides : rien ne se signe avant

Pour une maison dont le permis de construire date d'avant le 1er juillet 1997, le repérage amiante avant travaux (RAAT) est obligatoire au titre de l'article R4412-97 du Code du travail : 300 à 800 € pour une maison. Construite avant le 1er janvier 1949, elle demande aussi un constat de risque d'exposition au plomb (CREP) avant de poncer les peintures. De l'amiante trouvé en pleine démolition arrête le chantier jusqu'au plan de retrait d'une entreprise certifiée.

L'audit énergétique (800 à 1 500 €) fixe le programme d'isolation et de chauffage. Côté urbanisme, une extension de 5 à 20 m² relève de la déclaration préalable (40 m² en zone urbaine d'un PLU), au-delà du permis de construire, comme le prévoit l'article R421-14 du Code de l'urbanisme. Un changement de fenêtres qui modifie la façade ou une isolation par l'extérieur (ITE) passe aussi en déclaration préalable. Instruction : 1 mois pour une DP, 2 mois pour le permis d'une maison, 1 mois de plus en secteur protégé par l'Architecte des Bâtiments de France. Au-delà de 150 m² de surface totale, l'architecte devient obligatoire.

Pour MaPrimeRénov' rénovation d'ampleur, le parcours impose un rendez-vous France Rénov', un Mon Accompagnateur Rénov', un audit avant et après travaux et un gain d'au moins 2 classes de DPE. Les travaux doivent être achevés dans les 3 ans suivant la notification (1 an si l'Anah verse une avance).

Aucun devis signé, aucun acompte versé avant la notification d'accord de l'Anah : un chantier commencé avant fait perdre la totalité de l'aide. Depuis le 1er septembre 2026, le décret n° 2026-822 exclut du parcours d'ampleur la maison qui conserve une chaudière gaz. Le parcours par geste ne finance plus la ventilation ni l'isolation des combles et des rampants. Faites valider le financement par France Rénov' avant de figer l'ordre des lots.

2. Démolition et curage : voir l'existant avant de commander

Le curage met la maison à nu. Comptez 1 à 2 semaines pour 100 m² et 350 à 600 € par benne de 10 m³ de gravats, avec 2 à 4 bennes sur une rénovation lourde. C'est là qu'apparaissent solives pourries et linteaux fissurés.

Démolir avant de valider les devis des lots suivants évite de signer sur un existant imaginé. Prévoyez 10 à 15 % de réserve pour imprévus sur le budget global : sur une maison des années 30, cette ligne est presque toujours consommée.

3. Gros œuvre, toiture, fenêtres : mettre la maison hors d'eau et hors d'air

Reprise de structure, ouvertures avec linteau ou IPN, assainissement, charpente, couverture, ravalement passent maintenant, car tout ce qui suit craint l'eau. Une couverture refaite après les plafonds neufs, c'est une infiltration qui détrempe le placo et l'isolant, à refaire entièrement.

Les remontées capillaires se traitent aussi ici, par injection ou drainage. Un mur de 50 cm traité met 6 à 12 mois à sécher : le doubler tout de suite enferme l'humidité derrière la plaque, et le salpêtre ressort en un hiver.

Les menuiseries extérieures ferment l'étape, car elles fixent la ligne d'isolation. En ITE, l'isolant vient recouvrir le dormant sur 20 à 25 mm. En isolation par l'intérieur (ITI), le doublage vient buter contre la fenêtre, avec ou sans tapée. Changer une fenêtre après le doublage oblige à découper le placo, reprendre le tableau, les bandes et la peinture : 300 à 600 € par fenêtre. Commandez-les dès les devis signés, la fabrication prend 6 à 10 semaines.

4. Électricité et plomberie : avant ou après l'isolation ?

Avant pour les tracés, après pour le raccordement. La première passe, murs ouverts, pose gaines ICTA, boîtes d'encastrement, tableau, alimentations en PER ou multicouche et évacuations. La seconde, en fin de chantier, pose appareillage, sanitaires et robinetterie.

Les évacuations dictent le plan : un WC demande un tuyau de Ø100 mm, un lavabo ou une douche du Ø40 mm, avec une pente de 1 à 3 cm par mètre. Une douche à l'italienne se réserve dans la dalle avant la chape.

Les tuyaux d'eau passent toujours côté chaud de l'isolant : contre la face froide d'un mur, ils gèlent ou condensent. La solution propre : une contre-cloison avec un vide technique de 48 à 70 mm devant l'isolant et sa membrane d'étanchéité à l'air, dans lequel gaines et tubes circulent sans la percer.

Mon conseil de conducteur de travaux : avant que le plaquiste ne ferme, photographiez chaque mur ouvert avec un mètre déplié posé au sol. Ces photos vous diront où percer sans toucher une gaine. Ajouter un point après fermeture coûte 150 à 300 €, ouverture, rebouchage, bandes et peinture compris.

5. Isolation et ventilation : un seul et même lot

Une fois les réseaux posés, on isole dans l'ordre des déperditions : toiture et combles, murs, plancher bas. Les seuils exigés pour les aides donnent les bonnes épaisseurs : R ≥ 7 m².K/W en combles perdus, R ≥ 6 en rampants, R ≥ 3,7 pour les murs, R ≥ 3 pour le plancher bas. Des combles soufflés se font en une journée, une ITI de 100 m² de murs en 2 à 3 semaines, une ITE en 3 à 6 semaines, menée en parallèle des travaux intérieurs.

La ventilation se décide en même temps, pas après. Isoler et poser des fenêtres étanches supprime les fuites d'air qui ventilaient la maison : sans VMC, les moisissures apparaissent dès le premier hiver. Une VMC simple flux hygroréglable type B coûte 800 à 1 800 € posée, une double flux 5 000 à 9 000 €. Les gaines passent dans les combles ou les faux plafonds avant leur fermeture ; ajoutées après, elles finissent en coffrage apparent.

6. Chauffage : dimensionné après l'isolation

L'ADEME est claire : on améliore ou on remplace le chauffage une fois le logement isolé. Une maison de 100 m² des années 70 demande 12 à 14 kW avant travaux, souvent 6 à 8 kW après. La note de dimensionnement d'une pompe à chaleur, selon la norme NF DTU 65.16, se calcule sur les déperditions après isolation. Une PAC air/eau choisie avant l'isolation est surdimensionnée : 2 000 à 4 000 € de matériel payé pour rien, et des cycles courts qui usent le compresseur. L'Afpac chiffre la perte de performance à 6 % par hiver, sur une machine payée trop cher.

Le générateur arrive tard, mais son réseau non. Les tubes d'un plancher chauffant se posent avant la chape, à l'étape suivante, et les attentes des radiateurs pendant la première passe de plomberie.

7. Cloisons, plafonds, chapes : le temps des séchages

Le plaquiste monte les cloisons de distribution en BA13 sur ossature, les plafonds suspendus, puis les bandes et l'enduit : 3 à 5 semaines pour 100 m². Le NF DTU 25.41 impose de poser les plaques à 1 cm du sol brut, ce qui protège leur pied de l'humidité de la chape coulée ensuite. Je fais couler la chape après les cloisons, avec une bande périphérique de désolidarisation : elle fissure moins.

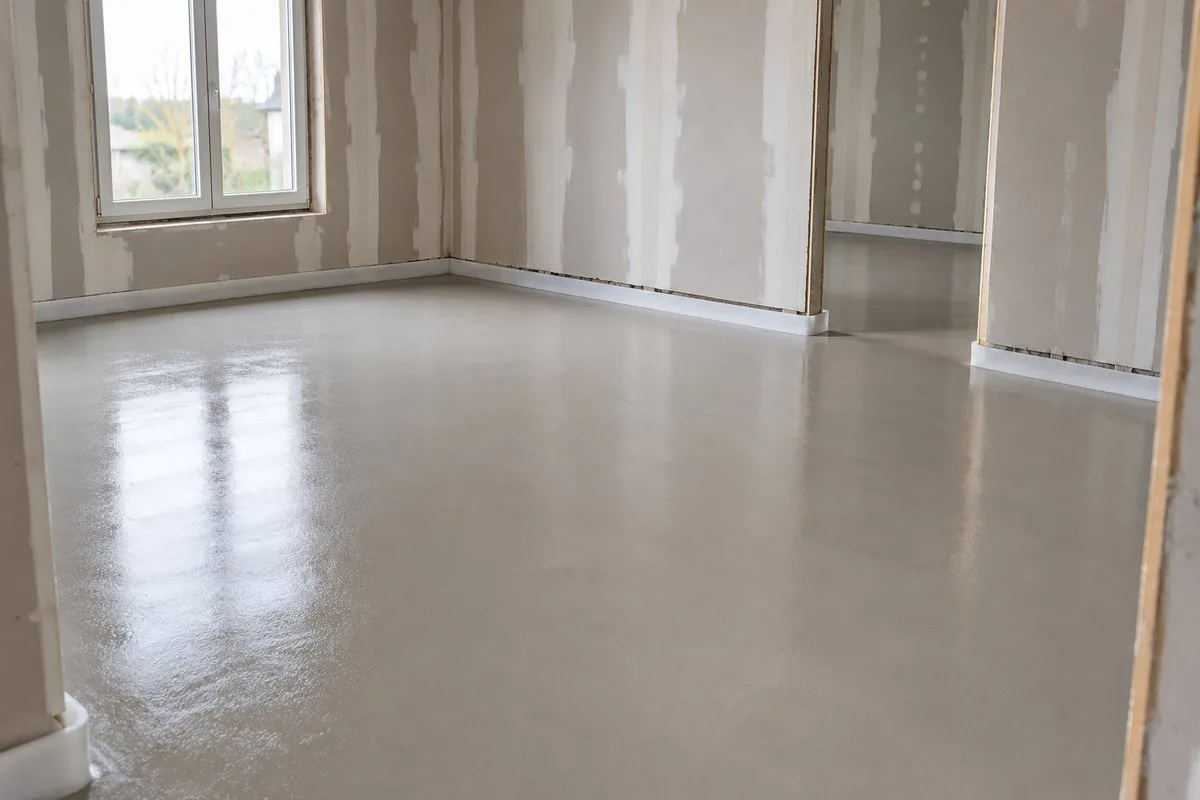

Chape anhydrite fraîchement coulée avec bande périphérique au pied des cloisons en plaques de plâtre
5 cm de chape anhydrite : 6 semaines de séchage avant parquet, contrôle à la bombe à carbure à 0,5 % maximum.

Une chape anhydrite sèche à raison d'une semaine par centimètre jusqu'à 4 cm, puis deux semaines par centimètre : 5 cm demandent 6 semaines. Une chape ciment traditionnelle de 4 cm, 4 semaines. Les autres corps de métier circulent dessus 72 h après coulage. Avant tout revêtement, l'humidité résiduelle se mesure à la bombe à carbure. Humidité maximale avant parquet collé, selon le NF DTU 51.2 : 0,5 % sur anhydrite, 3 % sur ciment. Avec plancher chauffant, 0,3 % sur anhydrite, après une mise en chauffe consignée dans un procès-verbal.

Un plâtre neuf demande 4 à 6 semaines avant peinture, deux mois selon le fabricant Cecil ; un simple enduit de lissage, 12 à 48 h.

8. Finitions : l'ordre exact de la peinture, du carrelage et du parquet

L'ordre qui évite toute reprise commence en haut et par les travaux humides, et finit par ce qui se raye.

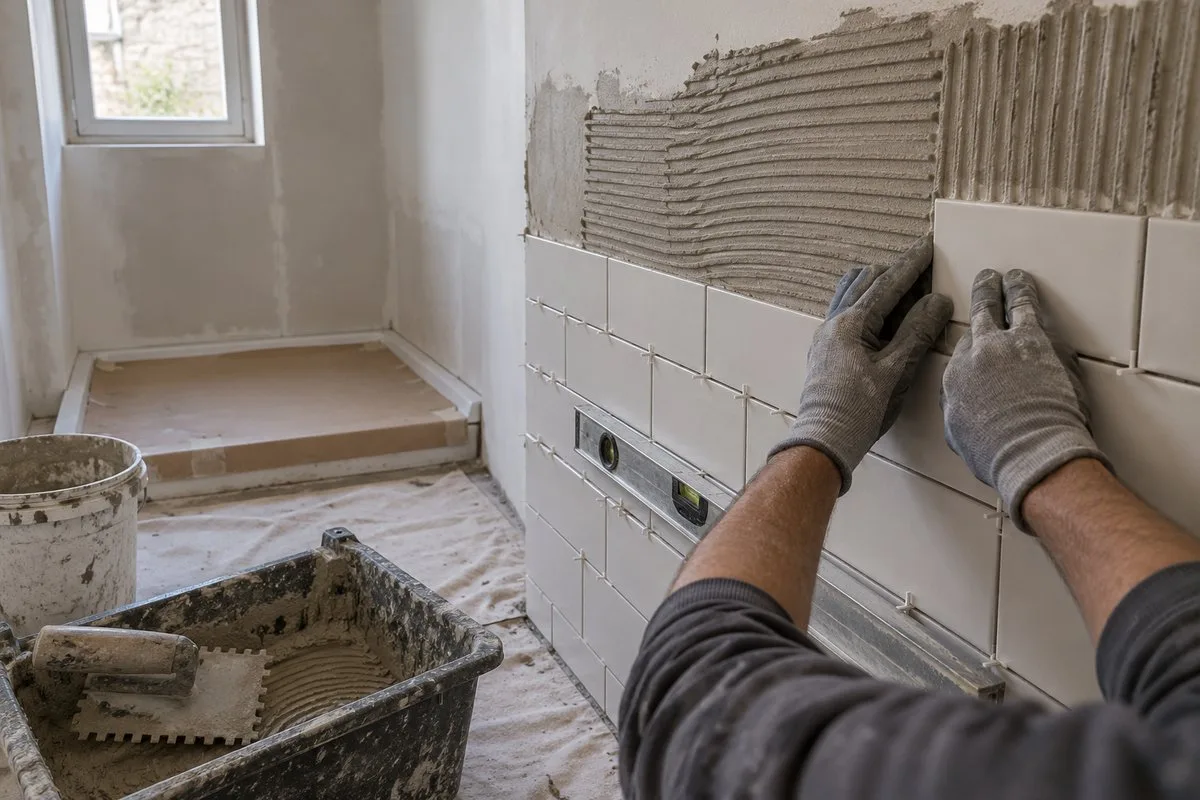

Mains de carreleur posant une faïence blanche sur un mur de salle de bains en sous-couche
Faïence et carrelage avant la couche de finition : repeindre des murs abîmés par le carreleur coûte 25 à 40 €/m².
  1. Impression de tous les murs et plafonds, puis finition des plafonds : le rouleau au plafond goutte, autant que rien ne soit encore posé au sol.
  2. Carrelage de sol et faïence des pièces d'eau : disqueuse, colle et barbotine salissent les murs. Joints secs en 24 à 48 h.
  3. Cuisine et salle de bains : meubles, plan de travail, puis crédence, alignée sur le plan posé.
  4. Parquet flottant ou sol souple, dans des pièces sèches, après la cuisine : il s'arrête contre la plinthe des meubles et ne se bloque pas sous un îlot.
  5. Plinthes, puis joints acryliques.
  6. Couche de finition des murs, qui efface les traces des étapes précédentes.
  7. Seconde passe d'électricité : prises, interrupteurs, luminaires, sur une peinture sèche. Une installation entièrement refaite passe par l'attestation Consuel avant la remise sous tension.
La faute qui revient sur un chantier sur deux : la peinture de finition faite avant le carreleur. Colle et coups de disqueuse : 25 à 40 €/m² pour repeindre. Gardez la couche de finition pour la toute fin : elle ne coûte pas un euro de plus.

Planning : réserver les artisans et tenir 26 semaines

Une entreprise sérieuse affiche 1 à 3 mois d'attente, un menuisier 2 à 3 mois, un installateur RGE en isolation ou chauffage davantage en période d'aides. Réservez chaque lot dès la notification de l'Anah, commandez les matériaux 4 semaines avant leur pose, ajoutez 20 à 30 % de marge au planning.

Exigez une date de début et une durée sur chaque devis : à défaut, l'article L216-1 du Code de la consommation impose une exécution sous 30 jours après la signature. Sur un chantier long, une clause de pénalités de retard protège mieux. Au-delà de trois corps de métier, un maître d'œuvre (8 à 15 % du montant des travaux) se rentabilise.

Calendrier type d'une maison de 100 m², une fois les autorisations et l'accord d'aide obtenus :

  1. Semaines 1 à 2 : curage et évacuation des gravats.
  2. Semaines 3 à 8 : gros œuvre, toiture, pose des fenêtres commandées 10 semaines plus tôt.
  3. Semaines 9 à 11 : première passe électricité, plomberie, réseau de chauffage.
  4. Semaines 12 à 14 : isolation, membrane d'étanchéité à l'air, gaines de VMC (murs traités contre les remontées capillaires exclus : ils se doublent après séchage).
  5. Semaines 15 à 17 : cloisons, plafonds, tubes du plancher chauffant, coulage de la chape.
  6. Semaines 18 à 21 : séchage de la chape (4 semaines pour une chape ciment de 4 cm ; avec 5 cm d'anhydrite, comptez 6 semaines et décalez les sols de 2 semaines) et des enduits ; pose de la PAC et des menuiseries intérieures.
  7. Semaines 22 à 26 : finitions dans l'ordre de l'étape 8, réception des travaux avec procès-verbal et réserves.

Les 4 à 6 semaines de séchage ne se compressent pas : occupez-les avec les lots qui ne touchent pas les sols.

Questions fréquentes

Peut-on habiter la maison pendant une rénovation complète ?

Pas pendant le curage, les réseaux et les chapes : eau et électricité sont coupées par périodes et la poussière est permanente. Rénover pièce par pièce reste possible, mais allonge le chantier de 30 à 50 %.

Faut-il refaire la toiture avant l'isolation des combles ?

Oui. Un isolant posé sous une couverture qui fuit se gorge d'eau et perd l'essentiel de sa résistance thermique. On vérifie la charpente et la couverture, on les reprend si besoin, puis on isole.

Quand changer la chaudière dans une rénovation ?

Après l'isolation, ou au minimum après l'audit énergétique qui chiffre les besoins une fois les travaux faits. Une chaudière qui tombe en panne en cours de chantier se remplace par un modèle dimensionné sur ces besoins futurs.

Combien de temps attendre avant de peindre une cloison en plaques de plâtre ?

Les bandes et l'enduit de finition sèchent en 24 à 48 heures. Après ponçage et dépoussiérage, une impression adaptée au plâtre se pose dès le lendemain.

Dans quel ordre rénover une salle de bains ?

Dépose, réseaux d'eau et évacuations, étanchéité sous carrelage (SPEC) dans la zone de douche, faïence et sol, meubles et sanitaires, peinture de finition puis appareillage électrique.
